防水・遮熱施工工程、安心の5回塗り
施工内容や施工手順は、どの家でもどの業者でも全て同じという訳ではありません。今現在の建物の状態や、屋上がどのような材質であるかでも変わります。雨や台風で工事工程が変動してしまうなど、天候によっても左右されます。四季彩ペイントではどのような状況でも適切に判断し、防水・遮熱工事を安全に進めます。

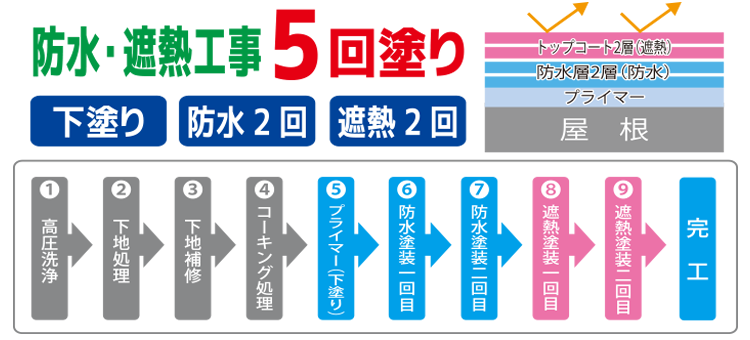

![防水・遮熱施工工程表](../_src/46740328/img20210531105408138848.png?v=1717740403266)

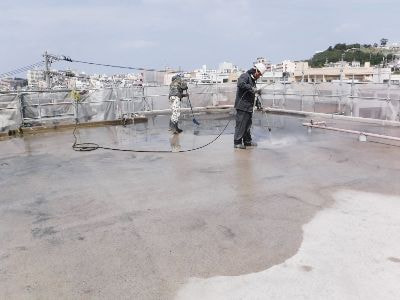

![高圧洗浄](../_src/46740340/img20200901202744616778.jpg?v=1717740403266)
1. 高圧洗浄
最初に高圧洗浄で古い塗膜や汚れ、カビ・サビ等を落としていきます。
![下地調整](../_src/46740338/img20200901202818897786.jpg?v=1717740403266)
2. 下地調整
高圧洗浄後下地調整を行います。ヤスリや電動工具を用いて屋上表面の凸凹を取り除く他、表面をザラザラ(目荒し)にし塗料の密着性を高めます。

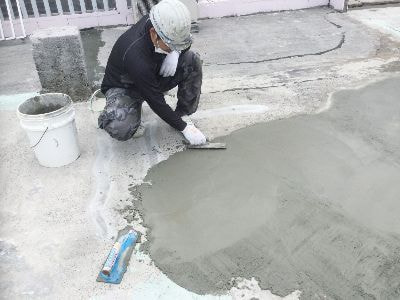

![下地補修](../_src/46740336/img20200901202852347155.jpg?v=1717740403266)
3.下地補修
ひび割れや水たまりを補修していきます。屋上の状況に合わせた補修を行います。

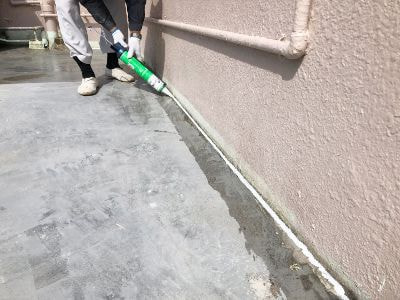

![コーキング処理](../_src/46740334/img20200901202924498670.jpg?v=1717740403266)
4. コーキング処理
建物が立ち上がる部分や排水溝周り、タンク周り等、水漏れが多く起きやすい部分にコーキング処理を行います。(雨漏り防止補強作業)

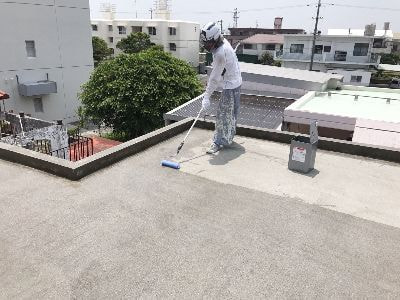

![プライマー](../_src/46740332/img20200901202957451113.jpg?v=1717740403266)
5. プライマー
補修を終えたら下地にプライマー(接着剤)を塗ります。防水塗料が下地に吸収されるのを防ぐ目的の他、防水塗料の接着性を高めます。

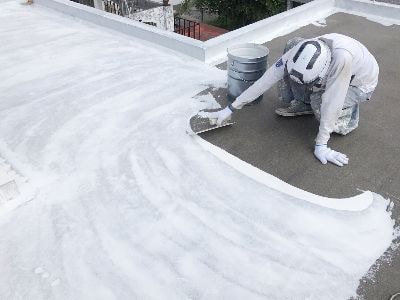

![防水塗装1層目](../_src/46740330/img20200901203036119246.jpg?v=1717740403266)
6. 防水塗装1層目
プライマー塗布後、防水塗装を行います。防水材(ウレタン塗膜防水材)はコテを使用しムラのないよう2回に分けて塗り重ねます。

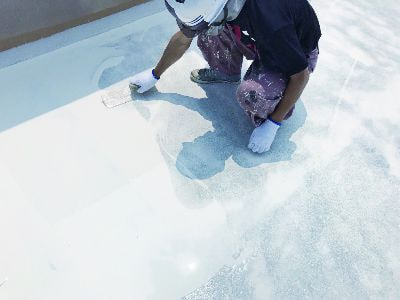

![防水塗装2層目](../_src/46740344/img20200901203440775868.jpg?v=1717740403266)
7. 防水塗装2層目
防水塗装2層目。二度塗りし厚みをつくります。厚みがないと十分な防水効果が得られません。

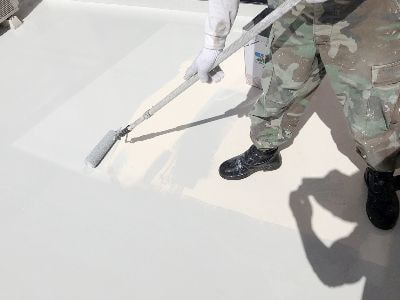

![遮熱塗装(トップコート)1層目](../_src/46740346/img20200901203513049650.jpg?v=1717740403266)
8. 遮熱塗装(トップコート)1層目
トップコート1 層目(表面保護の塗装)を塗ることで、紫外線による劣化を防ぎ防水層を保護します。

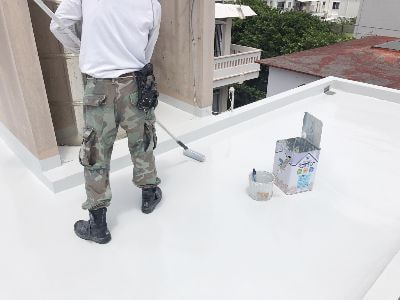

![遮熱塗装(トップコート)2層目](../_src/46740348/img20200901203602228191.jpg?v=1717740403266)
9. 遮熱塗装(トップコート)2層目
トップコート2 層目。
1 層目同様ムラなく塗ります。

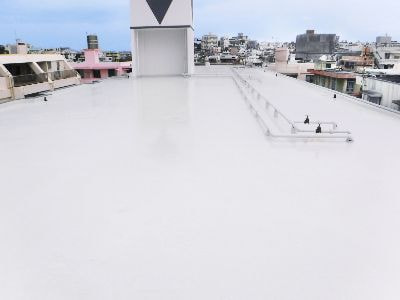

![完工/受け渡し](../_src/46740350/img20200901203644002312.jpg?v=1717740403266)
10. 完工/受け渡し
最後にムラなどが無いかを確認、報告書を提出し施工完了となります。
